为精准掌握学校滨海新校园建设进展情况,着力破解项目建设进程中的难点和问题,进一步压实新校园建设各方责任,大力推进工程项目建设、配套完善、办学筹备等工作落地见效,10月20日,学校党委书记白常凯,党委副书记、校长、新校园建设工程指挥部总指挥曲巍等党委常委、校领导赴滨海新校园开展专项调研并指导推进新校园建设工作。学校新校园建设指挥部各工作组和参建方代表参加专项调研。

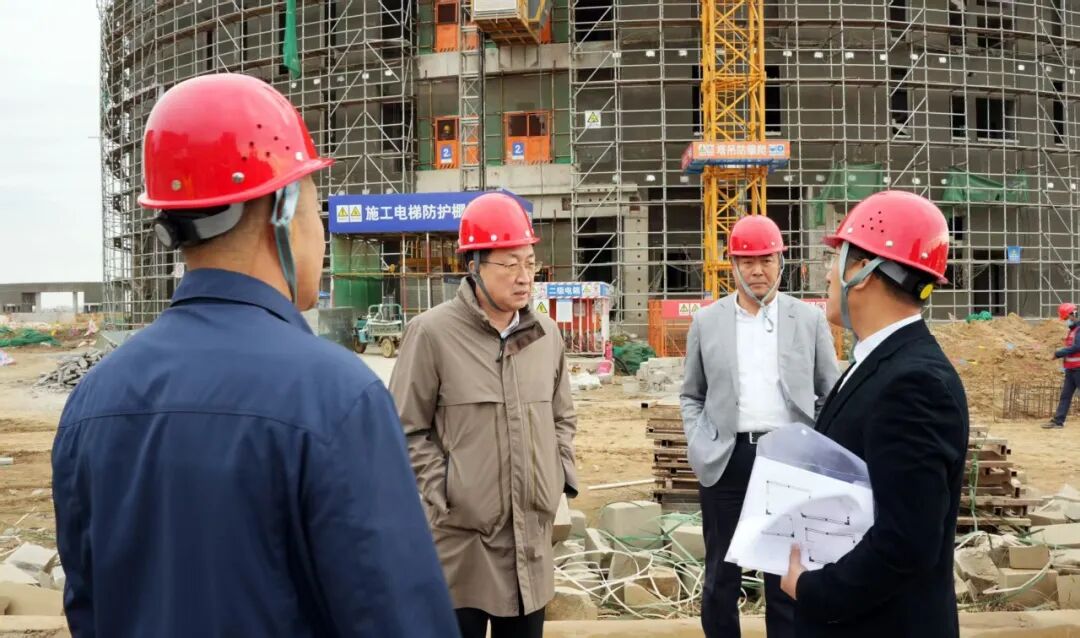

白常凯一行首站来到蔚蓝海岸学校教职工住宅区,实地查看教职工住宅区生活环境,详细了解小区供水、供电、供暖等基础配套情况和居住保障环节,进一步掌握教职工安居需求,为学校新校园启用前完善教职工生活配套、优化安居条件、夯实服务基础等多方沟通、压实责任和做好工作。随后,学校领导深入新校园施工现场,察看主体工程、配套设施、场馆建设等情况,详细了解施工进度、质量管控、安全生产、市政配套推进等工作情况和工程建设过程中的难点与问题。

实地调研后,学校在新校园建设工程指挥部会议室先后召开新校园建设工程指挥部各工作组专题汇报会和参建单位工作推进会,分层分类压实建设任务、统筹推进项目建设。工作组汇报会上,学校党委常委、副校长、新校园建设工程指挥部副总指挥姜华茂全面汇报了新校园建设总体进展情况,各工作组分别围绕财务保障、跟踪审计、智慧校园信息化建设、校区土地盘活、校园功能区规划布局、校园搬迁等工作,详细汇报了阶段性成效、存在问题和下一步工作计划。与会校领导认真听取汇报,针对重点难点工作现场调度、逐项部署,明确推进要求。

参建单位工作推进会上,项目管理、施工、监理、跟踪审计等参建单位依次汇报施工进度、质量安全管控、问题整改落实及后续攻坚举措等。会议紧扣年度建设目标和竣工节点任务,对后续施工组织、工序衔接、质量管控、安全生产、配套工程推进、全过程审计监管等工作进行再细化、再部署、再压实,要求各参建单位更加压紧压实主体责任,细化施工举措、强化协同联动,推动新校园建设有序有力向前推进。
白常凯在讲话中首先对学校新校园建设指挥部和全体建设者卓有成效的工作表示感谢,对学校新校园建设总体进展给予肯定。他指出,新校园建设和师生搬迁是一项系统性工程,事关师生员工福祉和学校可持续发展。一要学校各单位、各部门持续改进工作作风,真正吃透相关政策要求,在新校园建设和各项工作中进一步提升工作研判的科学性、工作落实的精准性,切实把各项工作目标任务落到实处、取得实效;二要紧盯新校园建设时间表和路线图,进一步科学谋划冬季施工,在确保工程质量和安全的前提下,有序有力完成各项建设任务、配套设施,保证工期和时限;三要统筹谋划、多措并举和主动作为,积极对接主管部门和相关单位争取更多政策、资源和资金支持,为学校优质办学创造条件;四要推进和解决好蔚蓝海岸教职工住宅问题,为教职工安心入住创造条件、提供支撑;五要科学准确测算学校搬迁、老校区改造、新校区运维等资金需求,有的放矢做好学校办学和运转工作。同时,要同步做好西校园相关工作;六要严守廉洁底线,层层传导纪律要求,筑牢廉政风险防线,合力把新校园建成精品工程、放心工程。
曲巍在讲话中指出,学校新校园建设配套设备设施、资金运转、进度攻坚是现阶段的重点工作,学校新校园建设指挥部、相关单位、部门和参建方要更加担当作为、压实工作责任、抢抓时间窗口、优化工作流程,高效有序推进各项建设任务。一要加快推进各项配套工程和配套设备设施建设。抓紧启动相关配套项目招标与深化设计工作,精准衔接主体工程施工进展;二要统筹建设资金。在科学高效落实本年度新校园建设项目资金的基础上,紧密围绕配套工程、配套设施和设备等做好资金安排;三要在加强管理中提高效率。压实各方施工和建设主体责任,持续优化内部管理流程,强化施工各环节、全过程有效监督,严格遵守工程建设各项规章制度和廉洁纪律,按照时间节点全力推进新校园建设。

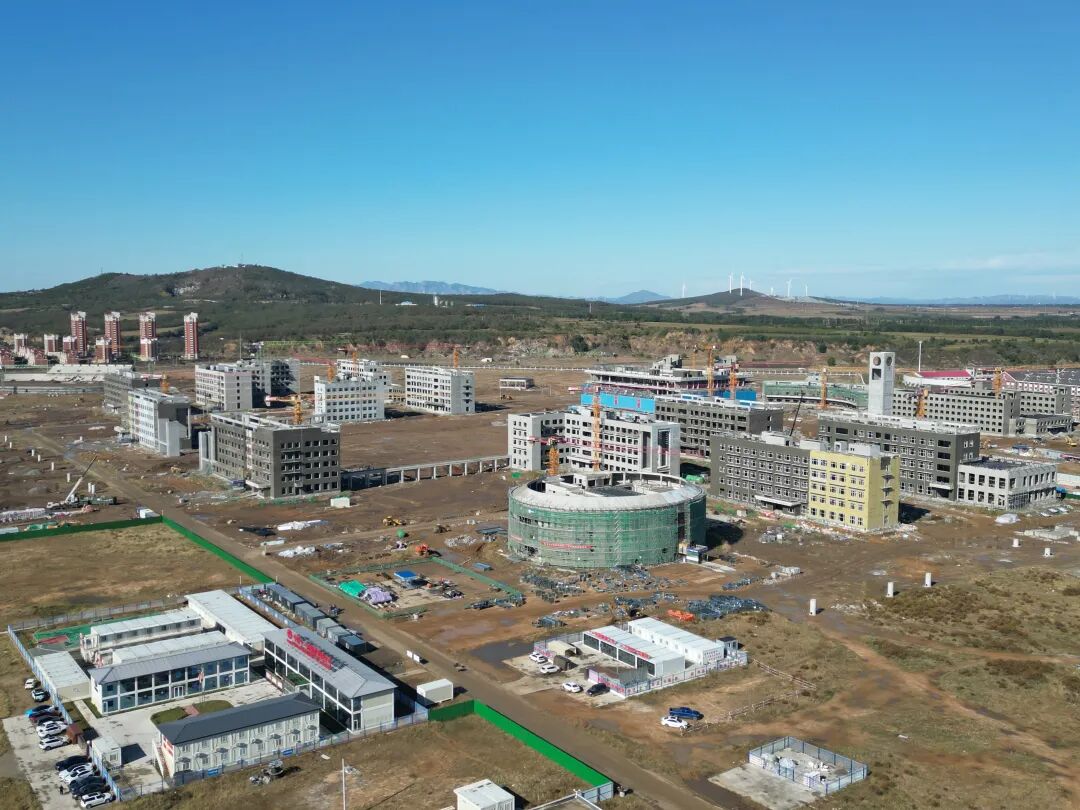

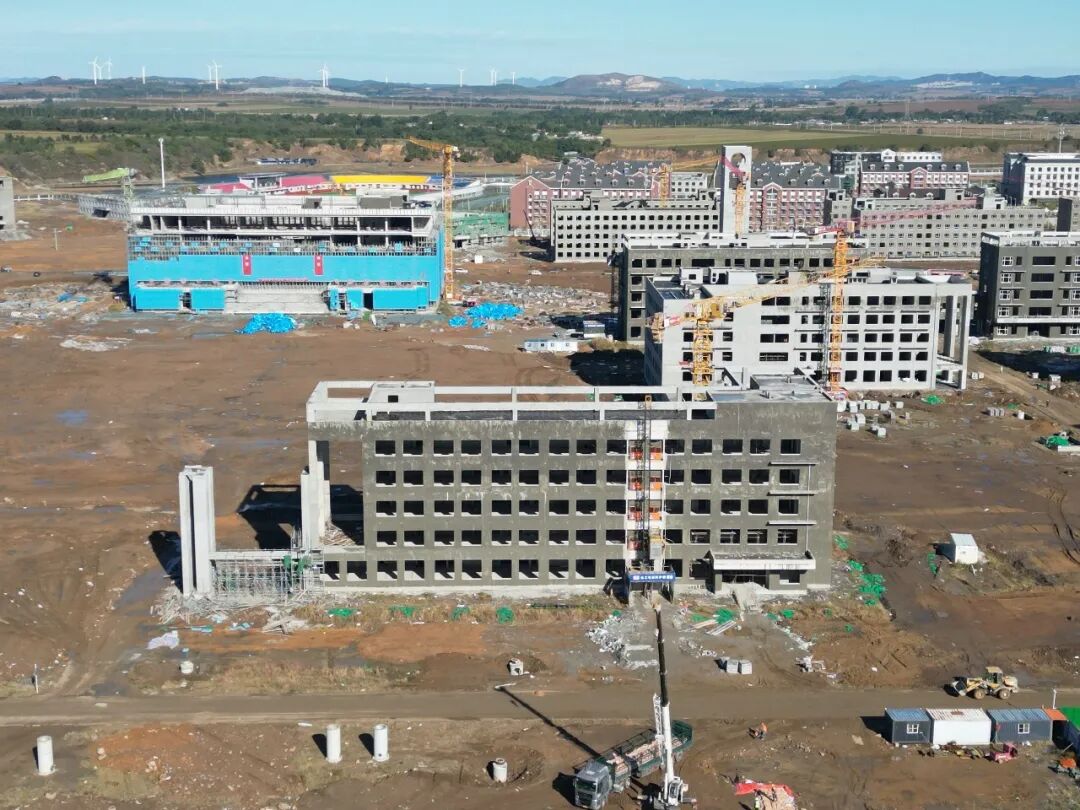

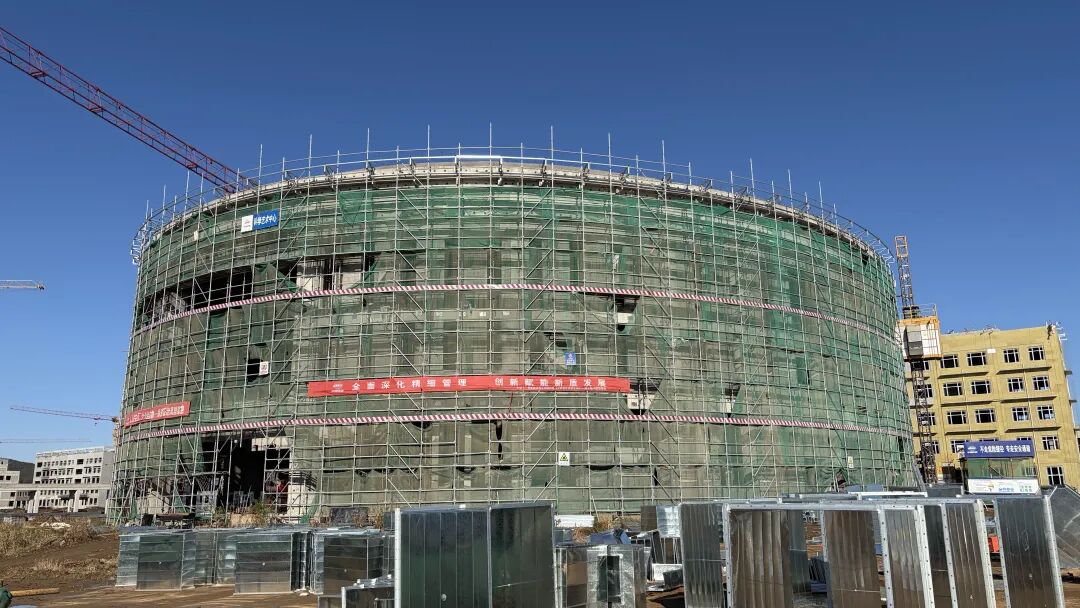

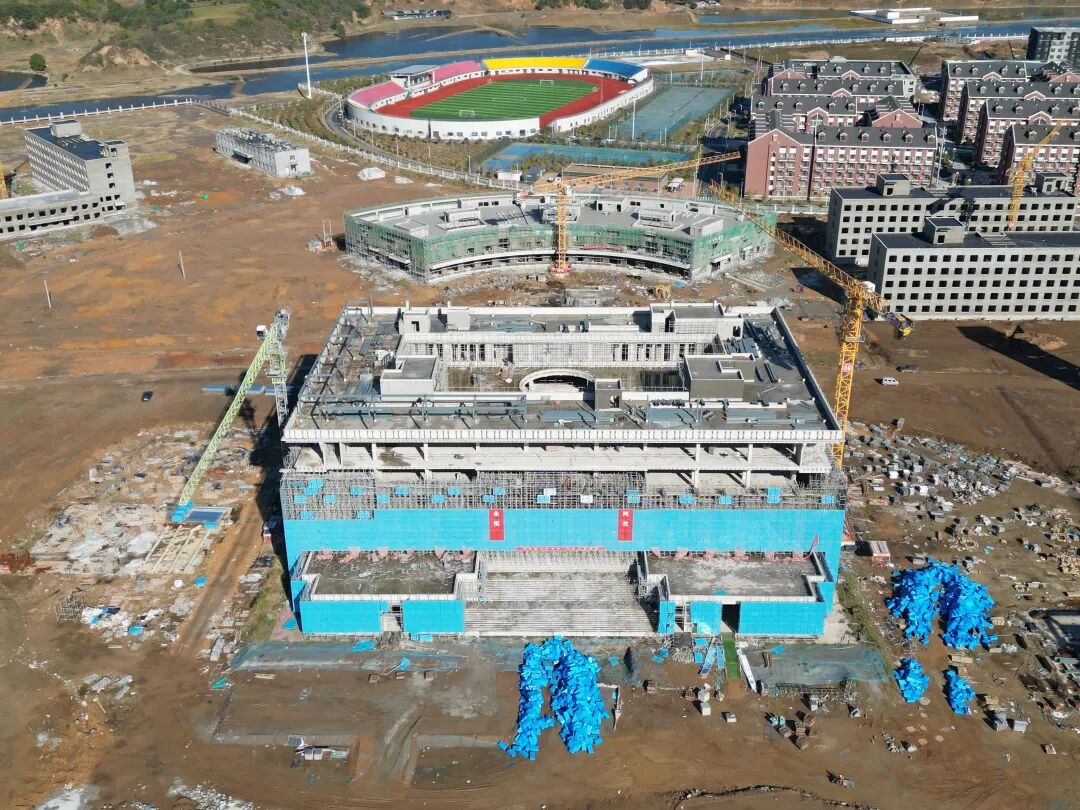

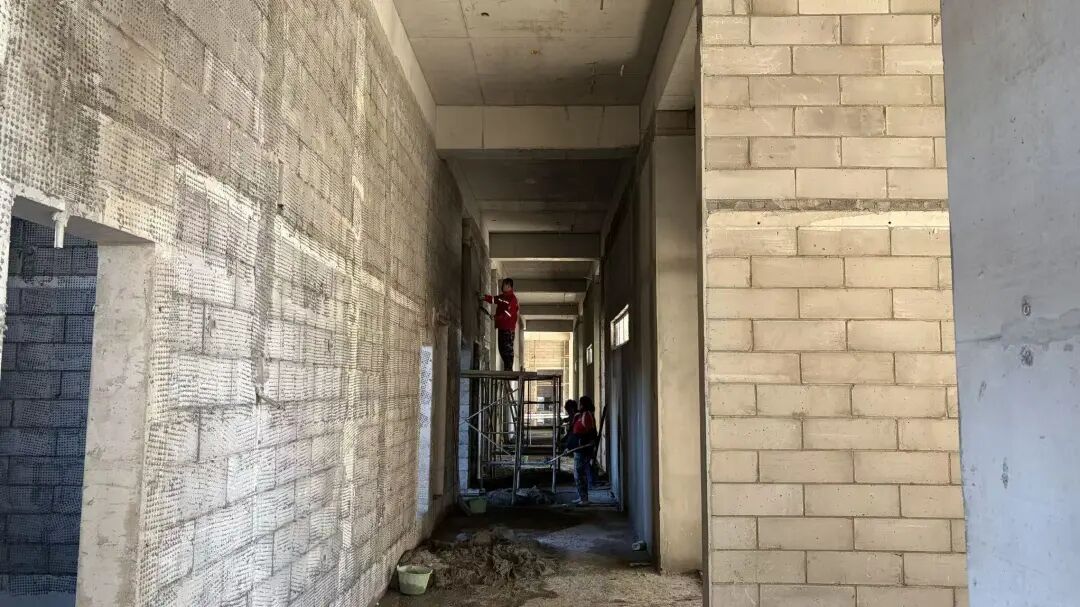

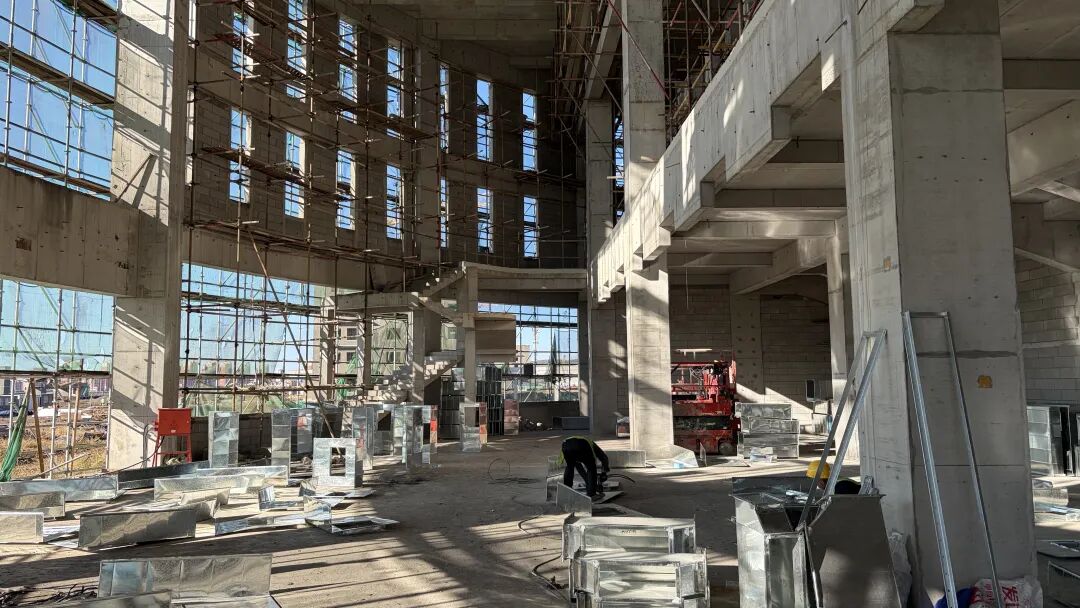

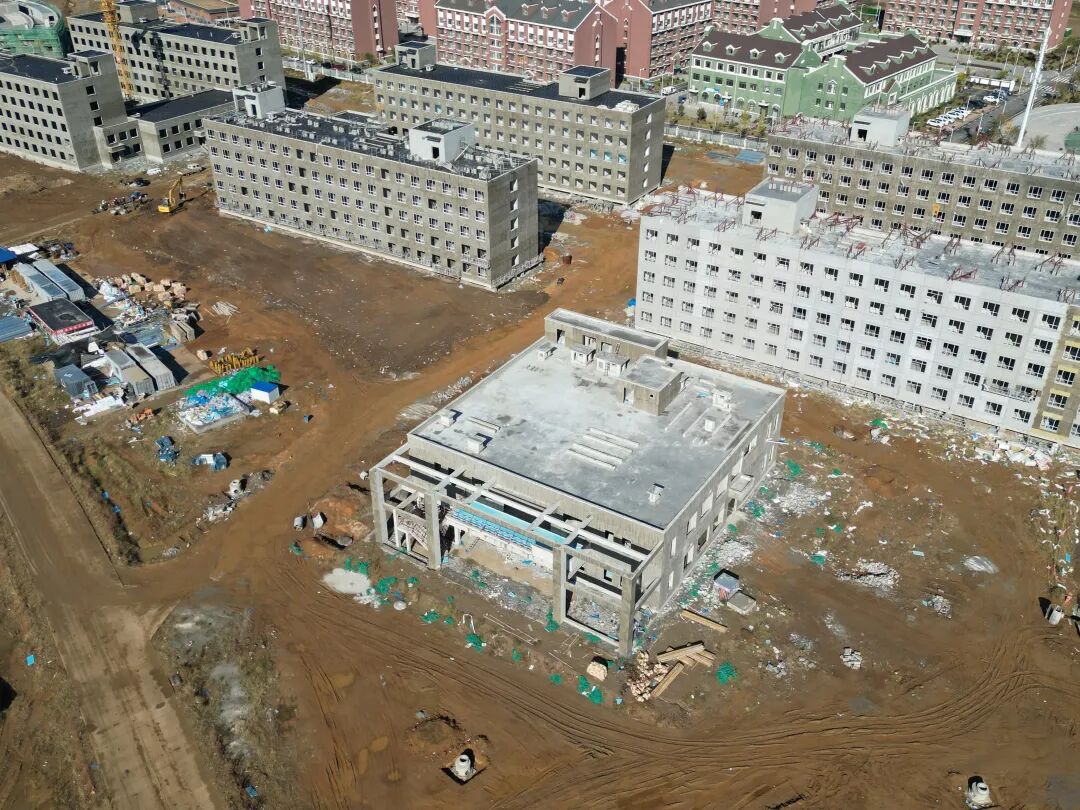

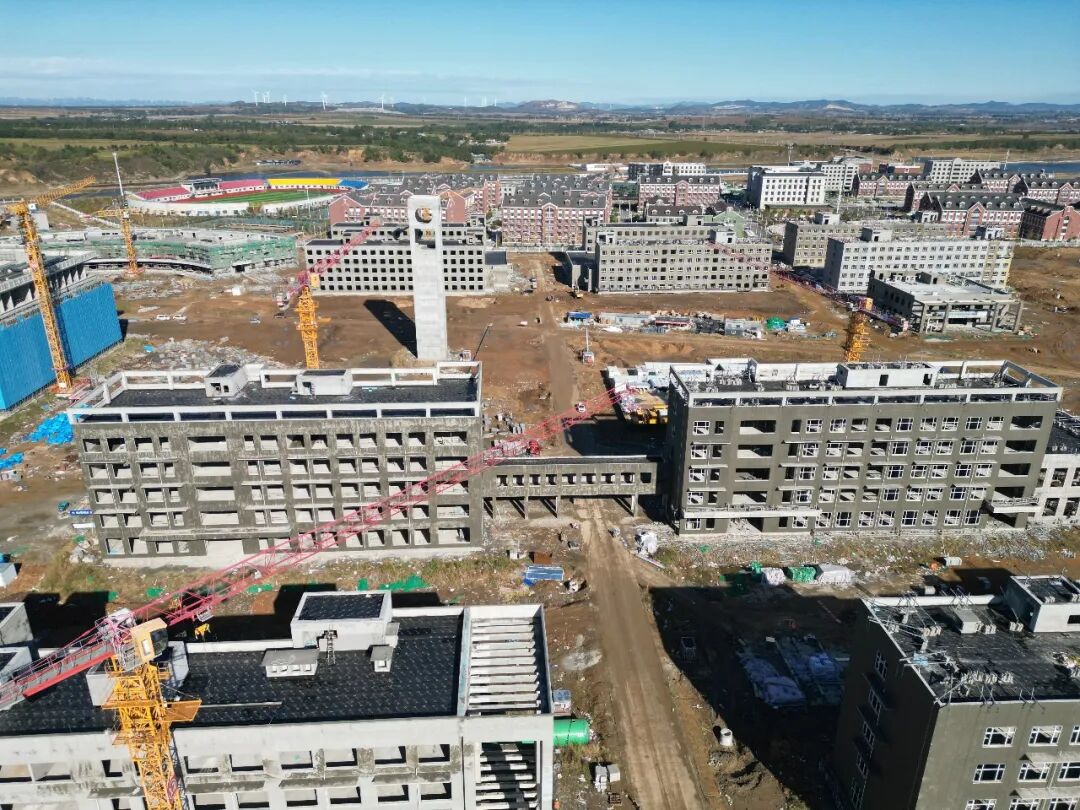

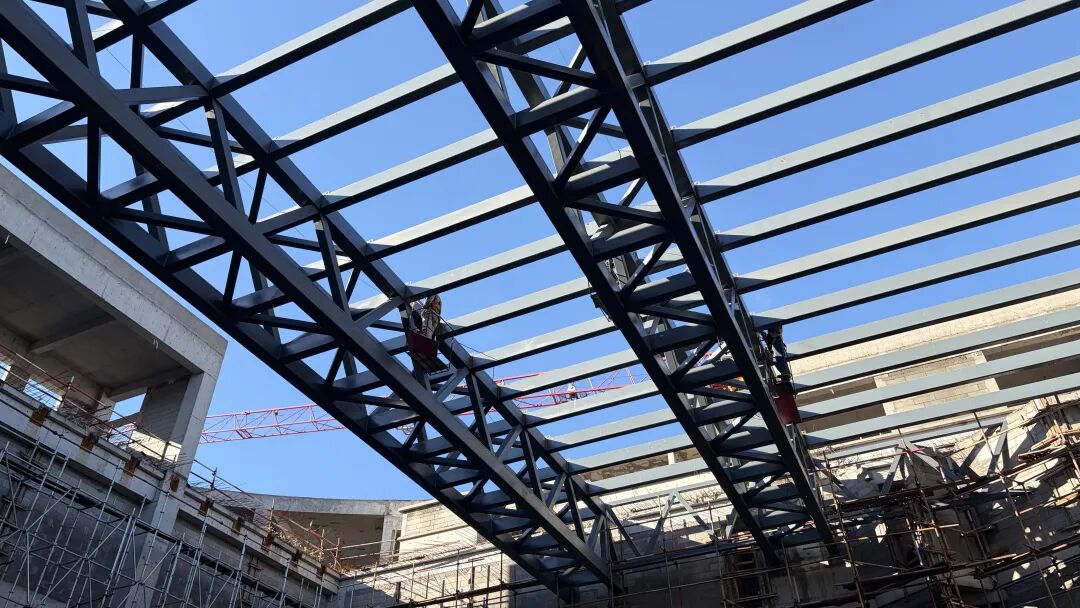

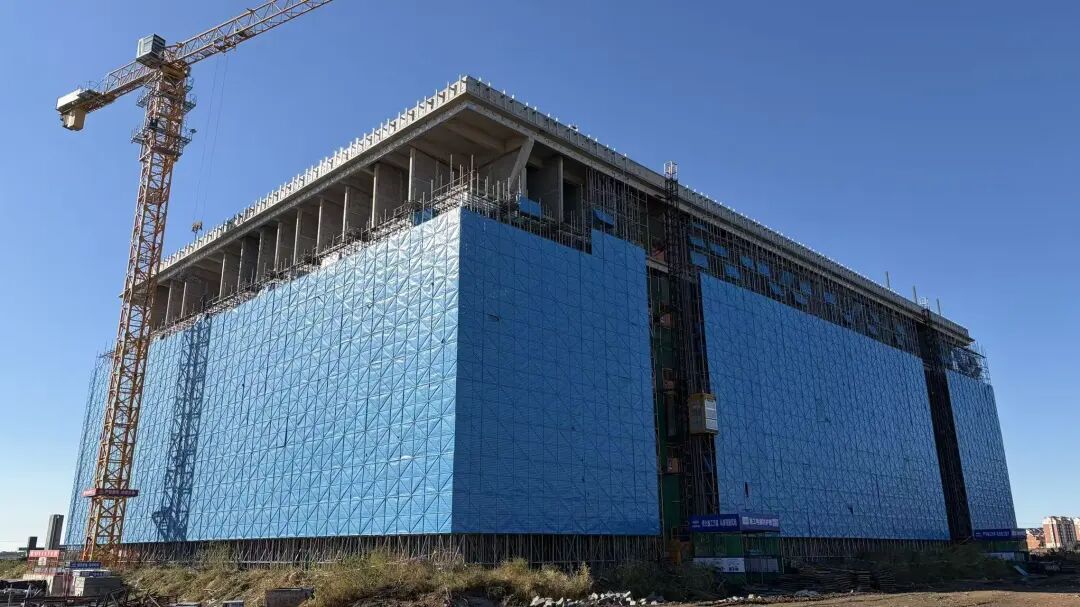

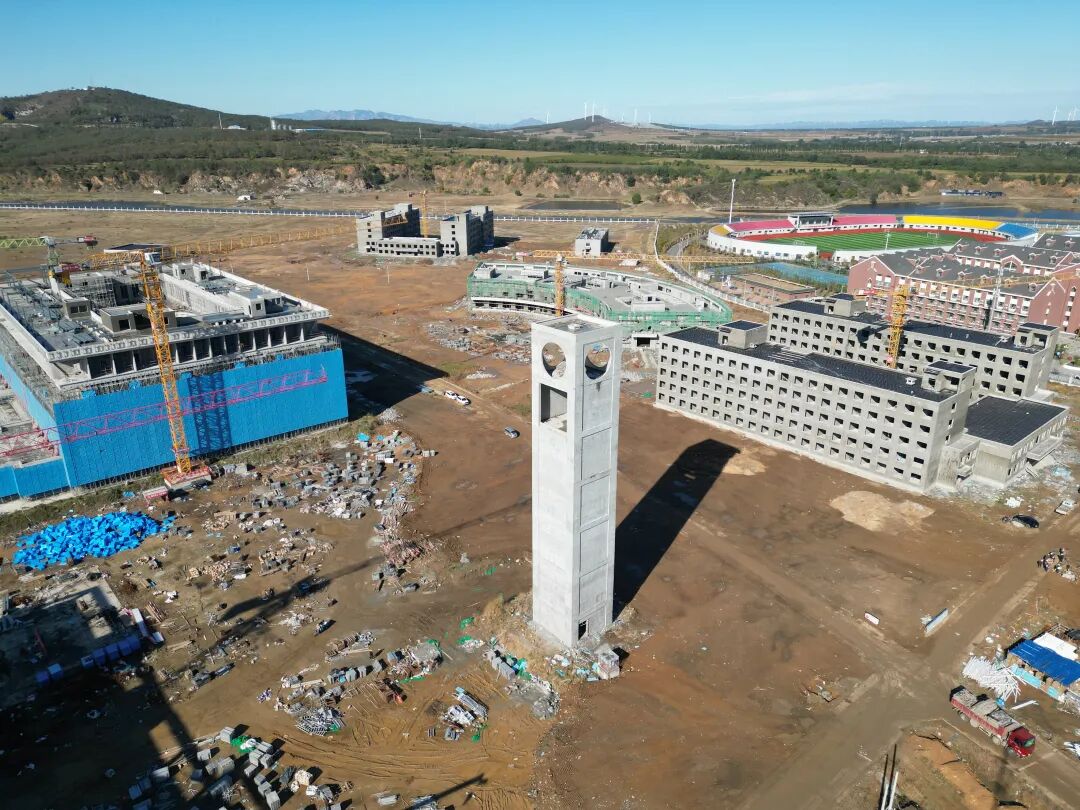

目前,学校新校园建设工程22个单体建筑主体结构全部封顶并完成主体验收。其中15个单体完成内外墙抹灰,19个单体完成屋面首层防水施工,室外围墙施工完成80%,15个单体完成外窗框安装,室外土方回填累计完成16万方,5个单体正在开展外墙保温作业。各项分项工程交叉推进、多点同步施工,校园整体建筑主体风貌初步显现。



坚持主体工程与配套工程同步规划和实施。电采暖项目已完成设计、招标及合同签订,地热线缆施工完成60%;高压电力配套完成负荷测算、路径规划与施工图设计。项目同步落实各项合规管理措施,水土保持备案、安全生产“三同时”评审、环境风险应急预案编制、环评验收等专项工作全面开展,建设手续完备、实施流程规范。




主动对接属地政府,靶向疏通项目堵点难点。通过场内倒运、场外调剂相结合的方式妥善化解土方供需缺口,保障施工连续有序推进。对照市政管网最新规划,优化校园污水排放设计方案,实现校内校外管网顺畅衔接。


强化常态化、制度化项目推进机制,严格落实晨夕会、监理例会、专题协调会制度,截至目前召开指挥部专题会议14次,高效破解工序衔接、节点推进、变更签证等各类问题。健全完善工程质量、安全生产、施工进度等专项管理制度12项,持续强化参建单位履约考核与现场督导,实现问题闭环整改。严把材料进场、混凝土浇筑等关键工序质量关口,常态化开展消防安全、机械设备、临时用电安全巡查,全过程筑牢工程质量安全防线。
本次调研全面梳理新校园建设阶段性成效,系统部署配套工程建设、施工提质增效、等重点任务,进一步统一思想、明确节点、压实责任和细化举措。学校将以此次调研为契机,坚持目标不变、标准不降、力度不减,实干攻坚、协同联动,高标准、高效率、高质量推进滨海新校园建设各项工作,奋力打造精品工程、廉洁工程、民心工程,为学校高质量内涵式发展筑牢坚实根基。
